«الكهرباء»: تركيب 122.5 ألف عداد ذكي بالمرحلة الأولى
• العجمي: بدأنا في المناطق الصناعية بعد الانتهاء من التجاري والاستثماري
• الرجحي: 78 ألف عداد ذكي مخزون استراتيجي لضمان تلبية المناطق الجديدة
كشفت وزارة الكهرباء والماء والطاقة المتجددة عن تركيب قرابة 122.5 ألف عداد من أصل 200 ألف عداد ذكي في المرحلة الأولى لتركيب تلك العدادات في المناطق.

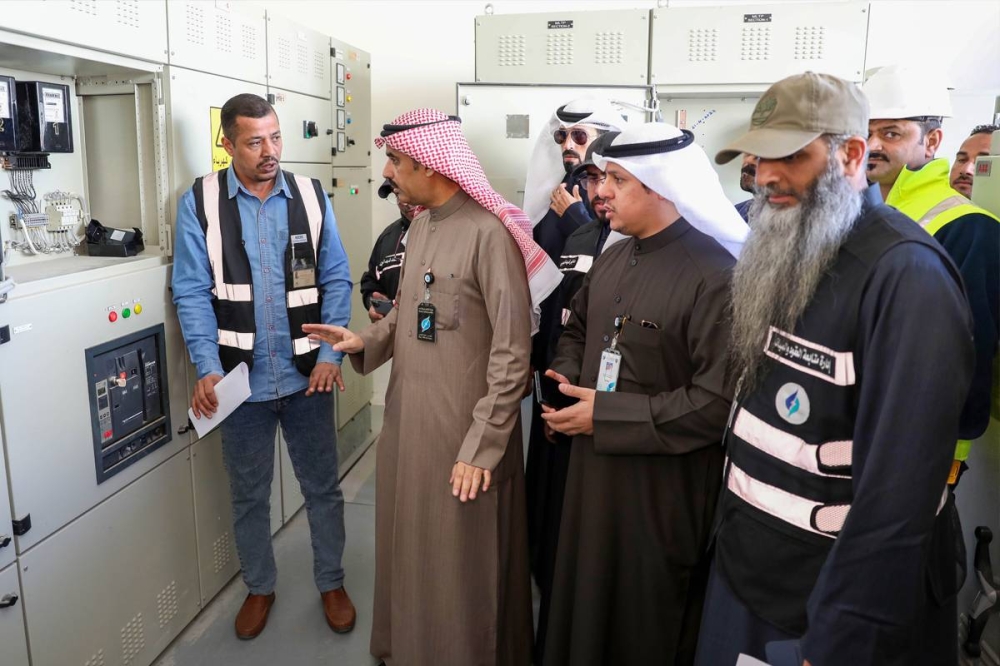

وقال مدير إدارة متابعة العقود والصيانة في قطاع خدمات العملاء ورئيس الفريق الفني لاستبدال وتركيب العدادات الذكية م. ملوح العجمي، في تصريح صحافي خلال جولة أثناء تركيب العدادات الذكية في مصانع الصليبية، إن الوزارة بدأت التركيب في المنشآت الصناعية حالياً، بعد الانتهاء من النشاط التجاري والاستثماري في محافظتي حولي والفروانية، والتركيب في جميع القسائم الجديدة بالسكن الخاص.
وأضاف أنه تم الانتقال حالياً إلى النشاط الصناعي، حيث بدأت الوزارة التركيب في منطقة الشعيبة، ومن ثم صبحان، وحالياً في الصليبية، وستتبعها الشويخ الصناعية، حيث تم تركيب العدادات لـ 211 مصنعاً حتى الآن، واستبدال حوالي 500 عداد بتلك المصانع.
وأكد أن الوزارة حالياً أوقفت طلبات الشراء الخاصة بالعدادات القديمة، وليس لديها أي مناقصات للعدادات الميكانيكية، وبالتالي فإن التركيب في السكن الخاص بالقسائم والمدن الجديدة سيكون بالكامل من العدادات الذكية، وتم حتى الآن تركيب 1900 عداد.
وحول المرحلة الثانية لتركيب العدادات الذكية، أشار إلى أن إغلاق المناقصة كما هو معلن سيكون في 22 الجاري، لافتاً إلى أنه لا استفسارات جديدة من قبل الجهاز المركزي للمناقصات حول المناقصة.
وأشار إلى أنه بخصوص قراءة العدادات القديمة، فإنه جارٍ حالياً طرح مناقصة واحدة لجميع مناطق الكويت للاستمرار بقراءة العدادات الميكانيكية إلى حين استبدالها بالكامل خلال المرحلة الثانية من العدادات الذكية.
بدوره، قال عضو الفريق عادل الرجحي، إن الوزارة انتهت من خطة التركيب في القطاع الاستثماري والتجاري بمحافظتي الفروانية وحولي، مع الاحتفاظ بمخزون استراتيجي من العدادات الذكية لدى الوزارة بحوالي 78 ألفاً، لضمان تلبية الطلب على تركيب العدادات، وكذلك تلبية المدن الجديدة والسكن الخاص الجديد في حال تأخر مناقصة المرحلة الثانية.
ولفت إلى أنه تم تركيب 120 ألف عداد في السكن الاستثماري، والانتهاء بالكامل من مناطق السالمية والجابرية وحولي والفروانية وخيطان والرقعي.
وأوضح أن التركيب في القطاع الصناعي يحتاج للتنسيق المسبق مع الشركات، تجنباً لقطع التيار عن المصانع لوقت طويل، وحفاظاً على الإنتاج، وبالتالي فإن الإنجاز في القطاع الصناعي سيكون بوتيرة أخف من القطاع الاستثماري، حيث يمكن الانتهاء من 60 إلى 70 عداداً في اليوم.
