إيصال الكهرباء إلى المطار الجديد «2-T»

نشر في 07-05-2024 | 17:23
آخر تحديث 08-05-2024 | 18:31
تشغيل محطتين لإيصال التيار الكهربائي إلى مشروع مبنى (2-T) في مطار الكويت
تشغيل محطتين لإيصال التيار الكهربائي إلى مشروع مبنى (2-T) في مطار الكويت

أعلنت وزارة الكهرباء والماء والطاقة المتجددة، اليوم، تشغيل محطتين لإيصال التيار الكهربائي إلى مشروع المطار الجديد مبنى رقم (2-T)، بالتنسيق مع وزارة الأشغال العامة.

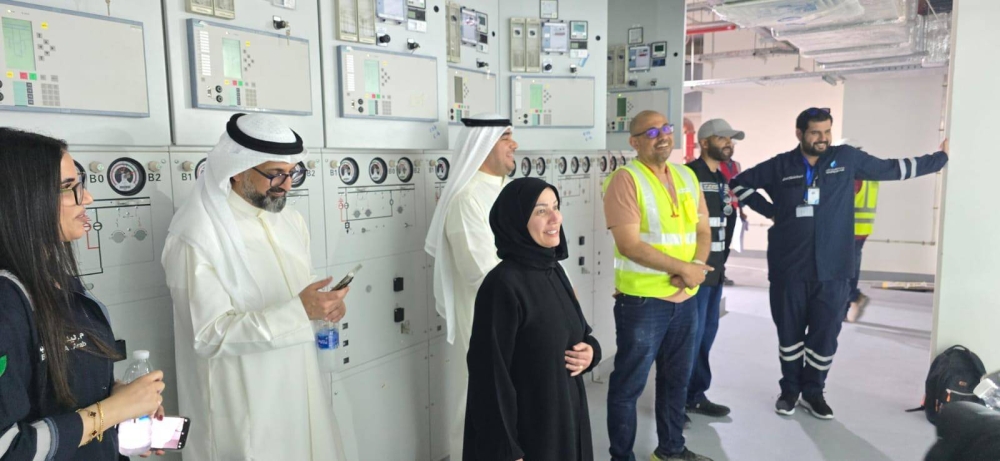

وذكرت الوزارة، في بيان صحافي، أن المحطتين الرئيستين ستغذيان «محطة الربط الأولى» بـ 12 مغذ جهد «11 كيلوفولت» بعد إنجاز كل الإجراءات المتعلقة بالفحص قبل عملية إيصال التيار الكهربائي، مشيراً إلى أن محطة الربط ستغذي المحطات الفرعية لمرافق المطار الجديد التي قامت بتنفيذها وزارة الأشغال.



من جانبه، قال المتحدث الرسمي باسم وزارة الأشغال العامة، المهندس أحمد الصالح، لـ «كونا» إنه تم إيصال التيار الكهربائي إلى مشروع مطار الكويت الدولي مبنى الركاب 2 للحزم (1) و(2).

وأضاف الصالح أنه تمت تغذية 30 محطة موزعة على المشروع، مبيناً أن إيصال التيار يعد الخطوة الفعلية الأولى والبداية للعد التنازلي نحو تسلم المشروع، إذ سيسهم ذلك في رفع نسبة الإنجاز ليتبقى 20 في المئة، كما سيتيح للوزارة استكمال الأعمال المتبقية.

وأوضح أن نسب إنجاز الحزم حسب تقارير سير الأعمال الشهرية، حتى أبريل الماضي، وصلت إلى الحزمة الأولى 75.08 في المئة، وللحزمة الثانية 76.14 في المئة، مضيفاً أنه ستكون هناك قفزة في استكمال الأعمال بعد وصول التيار الكهربائي، ومن المتوقع تسلم المشروع سنة 2025.



back to top
